      中建四局主要作業面工程進展

      發布日期:2022-12-20 17:50信息來源:舒城縣政府辦 瀏覽量:我要糾錯 【字體:

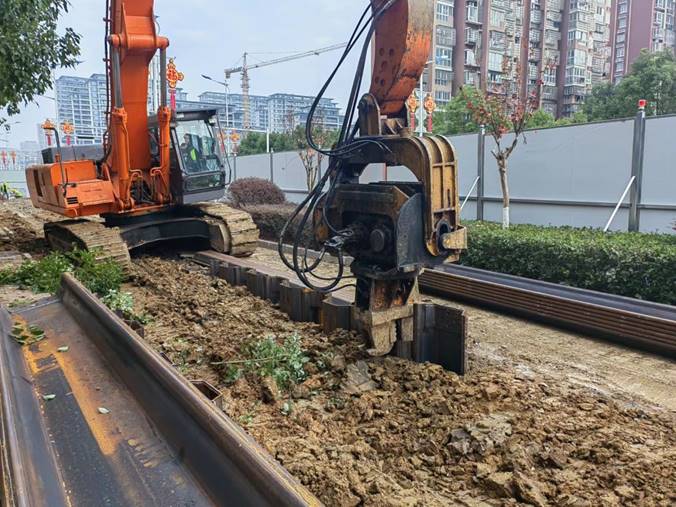

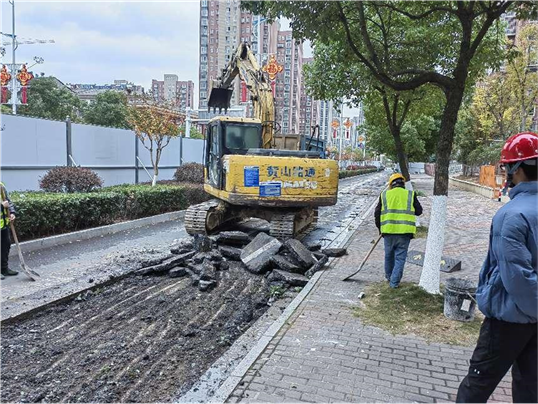

      工作面一:鹿起路排水管網修復及改造工程:現狀污水管道功能性缺陷多,管道淤積嚴重;改造工程以開挖修復為主,內修為輔,解決杭北干渠-桃溪東路區域內污水排放問題。

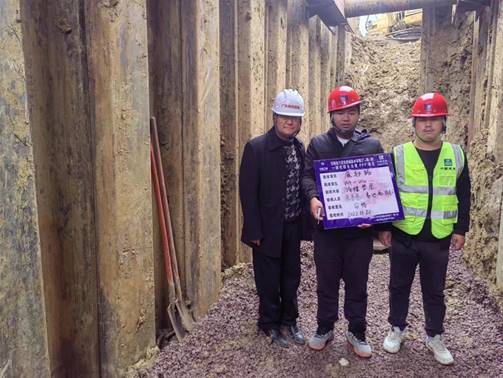

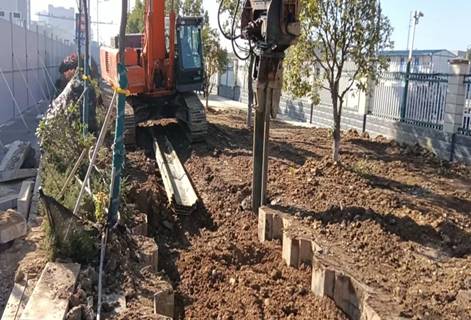

      修復工程分開挖段及頂管段:開挖段:2022915日開工,預計202212月30日完成;跨路支管接駁(工程進度95%)。頂管段:20221118日工作井及接收井動工,預計2023115日完工(工程進度50%

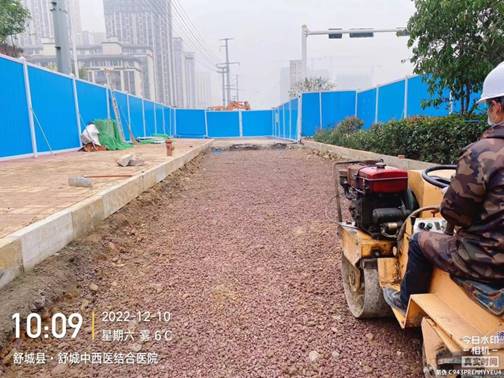

      工作面二:萬佛路排水管網修復及改造工程:現狀污水管道功能性缺陷多,管道淤積嚴重;改造工程以開挖修復為主,內修為輔,解決萬佛路流入三里河污水問題。

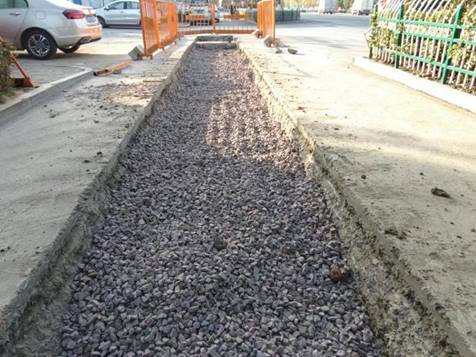

      修復工程分開挖段及拉管段:開挖段:20221120日開工,預計202212月30日完成;拉管段由于1215號確認方案,目前專業隊伍進場,預計25號完成:(工程進度0%),開挖修復段預計202212月30日完工(工程進度50%

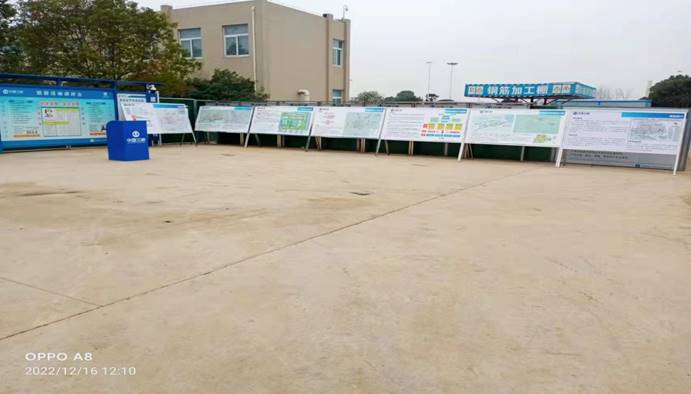

      工作面三:高峰路排水管網修復及改造工程:現狀污水管道功能性缺陷多,管道淤積嚴重;改造工程以開挖修復為主,污水最終排入城東污水處理廠,解決周瑜大道-南溪路區域內污水排放問題。

        修復工程分為開挖修復及非開挖修復,目前施工區域南溪路-龍舒路段全長103m,20221111日開工,計劃12月30日完工;整體完成18%.

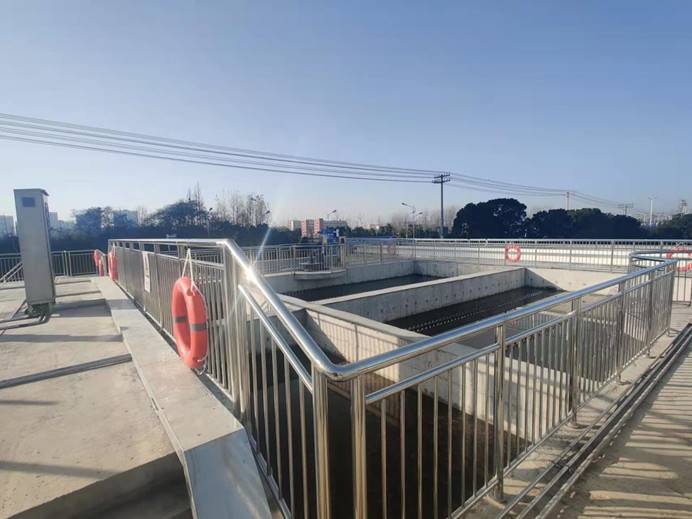

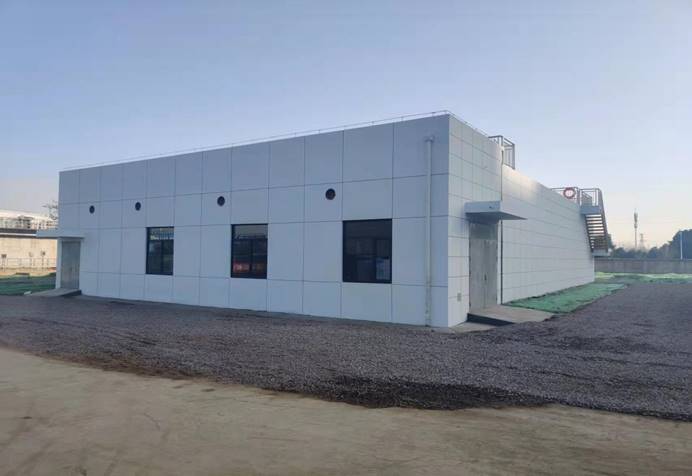

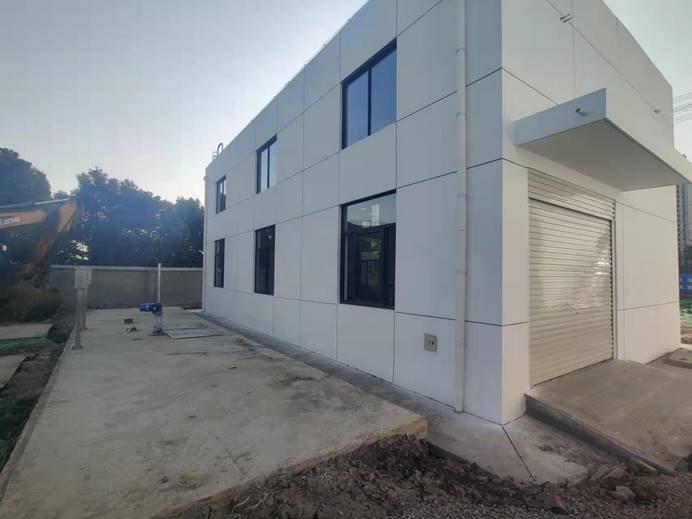

      工作面四:城區城東污水處理廠提標改造及中水回用工程:為提升污水處理水質、提升污水處理量、增設中水回用系統,現對污水處理設備及工藝進行升級改造,附帶完善廠區監控系統、設備自控系統、照明系統、給排水系統。

         整個工程于2021111日開工,目前整體完成95%,預計竣工時間為20235月,截至目前已完成新建單體主體結構施工,裝飾裝修施工,工藝設備安裝調試,剩余廠區道路施工,監控系統安裝、濾池改造施工。






      標簽:
      關聯信息
      移動門戶
      微信
      微博
      OA辦公
      无码人中文字幕在线观看,97免费国产一区二区三区,伊人婷婷涩六月丁香七月,国产一级a爱做片免费观看人与生
    • <ul id="o4iwo"></ul>
    •

    • <strike id="o4iwo"><input id="o4iwo"></input></strike>
    • <rt id="o4iwo"><em id="o4iwo"></em></rt>
