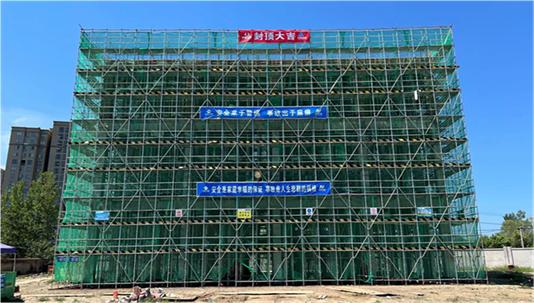

工作面一:經二路排水管網修復及改造工程:現狀污水管道功能性缺陷多,管道滲漏及破裂問題嚴重,改造工程以開挖修復為主,非開挖修復為輔。污水最終排入經開區污水處理廠,解決污水排放問題。
修復工程分開挖段及頂管段:開挖段:2022年9月12日開工,2022年11月14日完成(工程進度100%);頂管段:2022年12月4日工作井及接收井動工,預計2023年1月14日完工(工程進度51%)。

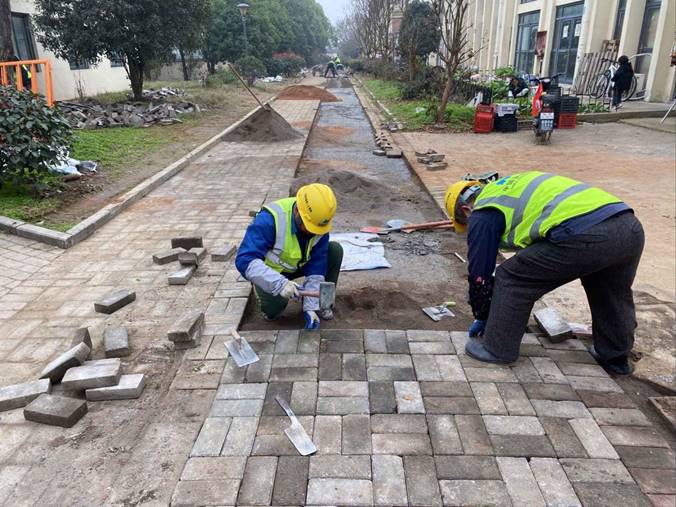

工作面二:經三路排水管網修復及改造工程:現狀污水管道功能性缺陷多,管道滲漏及破裂問題嚴重,改造工程以開挖修復為主,非開挖修復為輔。污水最終排入經開區污水處理廠,解決污水排放問題。
修復工程分為開挖修復及非開挖修復,目前正在施工緯一路-經三路段,2022年9月15日開工,計劃1月14日完工;整體完成80%。
![]() |

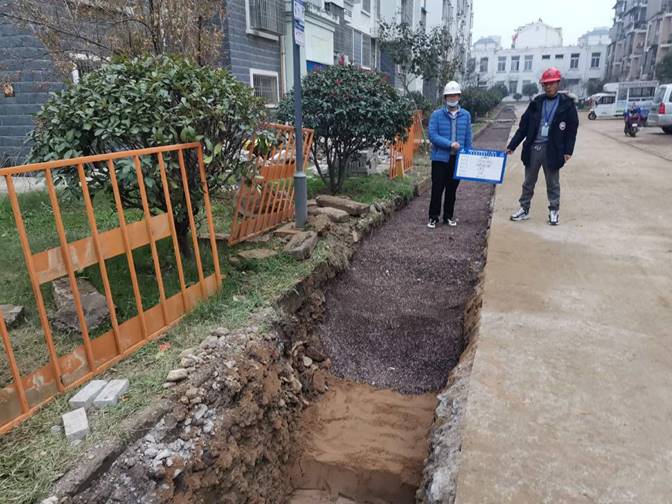

工作面三:歐洲華城小區雨污分流改造工程:現狀污水管道功能性缺陷多,管道破裂嚴重、起伏;改造工程以開挖修復為主。
修復工程分為開挖修復及非開挖修復,目前施工區域全長5400m,2022年11月14日開工,計劃1月14日完工;整體完成55%。

工作面四:北隅家苑小區雨污分流改造工程:現狀污水管道功能性缺陷多,管道破裂嚴重、起伏;改造工程以開挖修復為主。
修復工程分為開挖修復及非開挖修復,目前施工區域全長5200m,2022年9月23日開工,計劃1月14日完工;整體完成53%。

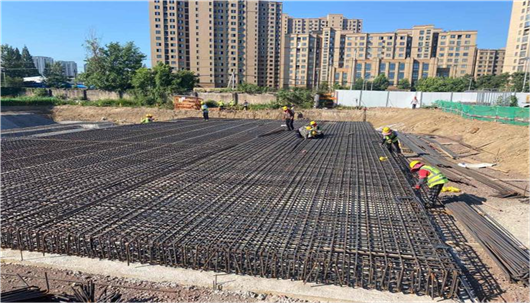

工作面五:經開區污水處理廠提標改造工程:為提升污水處理水質、提升污水處理量現對污水處理設備及工藝進行升級改造,附帶完善廠區監控系統、設備自控系統。
整個工程于2021年4月11日開工,目前整體完成45%,預計竣工時間為2023年5月,截至目前已完成新建鼓風機房及2#變電所、綜合加藥加氯間、污泥脫水機房、接觸消毒池、反硝化深床濾池單體結構施工,剩余單體正在加快施工進度。
